寫這篇施工篇 要先感謝二嫂的弟弟
他是負責水電這塊 泥作與木工都是他配合的班底人員
雖說這房子是我們不透過設計師自己負責裝潢 但沒有他以及這些人,我想很難配合
還要感謝二哥介紹的系統櫃設計師蔡小姐 幫我們丈量尺寸並建議裝潢設計
透過她提供了我們平面圖 讓我們方便與工班們討論施工細則
well...... 就依我的記錄來分享一下整個施工日表吧......
2012/6/18 | 一 | 泥作 | 拆除敲打浴室/廚房/落地門鐵框/門框…等 |
2012/6/19 | 二 | 泥作 | 拆除敲打浴室/廚房/落地門鐵框/門框…等 |
2012/6/20 | 三 | 浴室鋁窗&廚房後鋁門安裝(配合泥作) | |
2012/6/21 | 四 | 水電 | 配線 |
2012/6/22 | 五 | 送乾濕分離門檻 | |
2012/6/23 | 六 | 選定木地板(富美家) | |
2012/6/24 | 日 | ||
2012/6/25 | 一 | 泥作 | 水泥抹平修補 |
2012/6/26 | 二 | 泥作 | 水泥抹平修補.貼磁磚 |
2012/6/27 | 三 | 泥作 | 水泥抹平修補.貼磁磚 |
2012/6/28 | 四 | 泥作 | 1.水泥抹平修補.貼磁磚 2.選定大門(幸福精品門窗) |
2012/6/29 | 五 | 泥作 | 1.水泥抹平修補.填磁磚縫 2.櫻花廚具2次丈量 3.選定鋁窗樣式 |
2012/6/30 | 六 | ||
2012/7/1 | 日 | ||
2012/7/2 | 一 | 鋁窗 | 1.鋁窗安裝 2.泥作修補/退場(清理) |
2012/7/3 | 二 | IKEA挑選現成家具(第N次,未購買,先確認尺寸&現貨) | |
2012/7/4 | 三 | 鋁窗 | 1.鋁窗安裝(上午完成) 2.馬桶安裝(晚上) |
2012/7/5 | 四 | 水電 | 1.配線 2.系統櫃設計討論 |
2012/7/6 | 五 | 大門 | 1.舊大門拆除並安裝新大門 2.浴室乾濕分離安裝 3.木工進料 |
2012/7/7 | 六 | 敲定系統櫃設計與報價 | |
2012/7/8 | 日 | ||
2012/7/9 | 一 | 結清大門與鋁窗款項 | |
2012/7/10 | 二 | 木工(註) | 天花板間接照明 |
2012/7/11 | 三 | 木工 | 天花板間接照明 |
2012/7/12 | 四 | 木工 | 前陽台外包/儲物椅櫃*2/鞋櫃/儲藏室 |
2012/7/13 | 五 | 木工 | 前陽台外包/儲物椅櫃*2/鞋櫃/儲藏室 |
2012/7/14 | 六 | ||
2012/7/15 | 日 | ||
2012/7/16 | 一 | 木工 | 前陽台外包/儲物椅櫃*2/鞋櫃/儲藏室 |
2012/7/17 | 二 | 木工 | 1.造型柱/書櫃/小孩房床(含床頭板/兩大抽屜) 2.水電配線 3.泥作收尾退場(結清款項) |
2012/7/18 | 三 | 木工 | 四個拉門(含門框)/造型牆面/廚房門框, 清理退場 |
2012/7/19 | 四 | 油漆 | 批土打磨 |
2012/7/20 | 五 | 油漆 | 批土打磨 |
2012/7/21 | 六 | ||
2012/7/22 | 日 | ||
2012/7/23 | 一 | 油漆 | 批土打磨/上漆 |
2012/7/24 | 二 | 油漆 | 上漆 |
2012/7/25 | 三 | 油漆 | 上漆 |
2012/7/26 | 四 | 木地板 | 安裝 |
2012/7/27 | 五 | 木地板 | 1.木地板安裝且結清款項 2.選定燈具 |
2012/7/28 | 六 | 油漆 | ICI銷售人員協助重漆主臥室 |
2012/7/29 | 日 | ||
2012/7/30 | 一 | IKEA購買現成家具(衣櫥/書桌櫃組/層架) | |
2012/7/31 | 二 | 木工收尾 | |
2012/8/1 | 三 | 系統櫃 | 組裝 |
2012/8/2 | 四 | 系統櫃 | 組裝 |
2012/8/3 | 五 | 系統櫃 | 1.系統櫃組裝 2.IKEA物品到貨 |
2012/8/4 | 六 | ||
2012/8/5 | 日 | 冰箱.冷氣*2到貨 | |
2012/8/6 | 一 | IKEA家具派員組裝 | |
2012/8/7 | 二 | 水電 | 1.冷氣拆裝/配線/組裝熱水器.暖風機 2.衛浴安裝(振勝網) |
2012/8/8 | 三 | 水電 | 1.冷氣拆裝/配線/冰箱定位 2.櫻花廚具安裝 |
2012/8/9 | 四 | 細清 | 本人瘋狂打掃 |
2012/8/10 | 五 | 細清 | 本人瘋狂打掃 |
2012/8/11 | 六 | 入厝 | |
2012/8/12 | 日 | 油漆收尾(結清款項) |
(註. 木作的施工其實是全部同時進行,為了施工日表方便才自行分項)
其實還有些前置作業與後來一邊施工一邊挑選的準備工作沒有寫出來
包含了洽談鋁窗廠商/系統櫃丈量&設計討論/櫻花廚具挑選討論/磁磚選擇/浴室設備(洗手台.鏡櫃.馬桶...等)選擇...等
兩個多月下來 真的深深了解到裝潢是個非常複雜又要注重很多細節的大工程
很多事情若沒有一開始就先想到最後 可能就來不及了(我是說真的!)
先貼些6月份的施工過程照來分享一下吧....

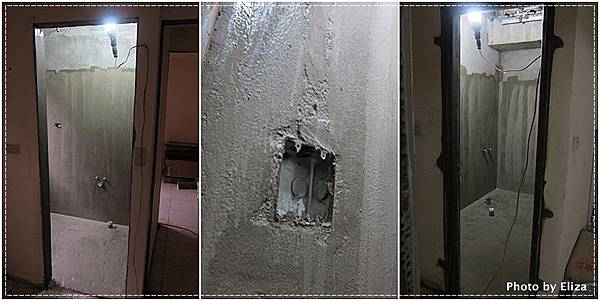

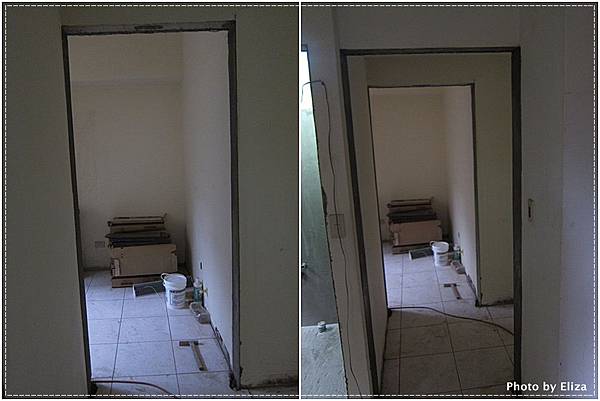

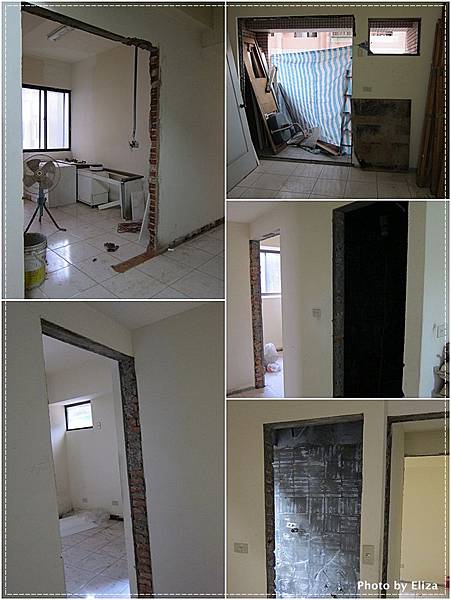

6/18-19 拆除敲打浴室/廚房/落地門鐵框/門框…等

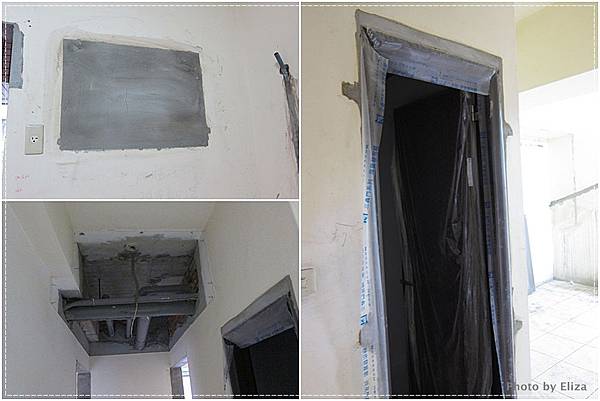

廚房原本在瓦斯爐旁的窗戶我決定封掉(想到油煙卡在窗框與玻璃上就頭痛!)
6/21 水電來配線
6/25-28 水泥抹平修補.貼磁磚 下圖為廚房的區塊(6/26拍攝)

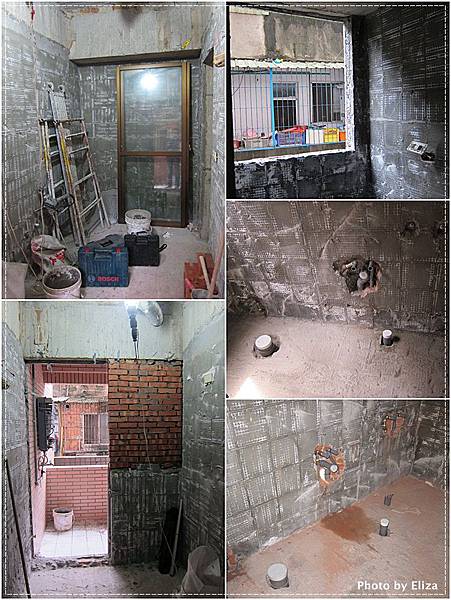

浴室塗上防水漆(一般來說只塗到腰際左右的高度,因為水電的關係,泥作師父塗到一米七以上)
門框都修補平整了

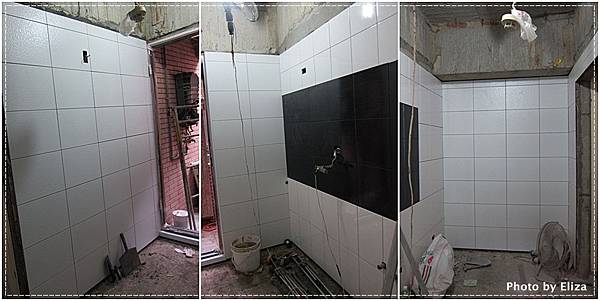

6/27 兩間浴室開始貼磁磚

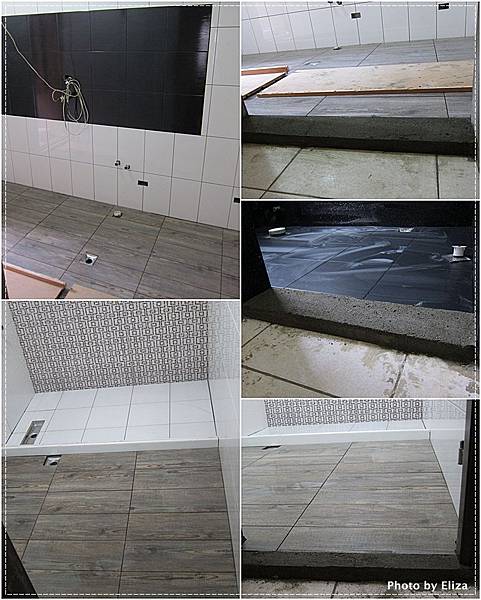

6/28 地板磁磚與預留門檻基底完成
客廳的冷氣窗採水泥封窗/客衛浴室門已安裝完畢/舊管線隔板拆除
7月份的施工狀況就待下篇再繼續與大家分享囉~~
【土城溫馨小窩●裝潢大改造】未完待續..........
